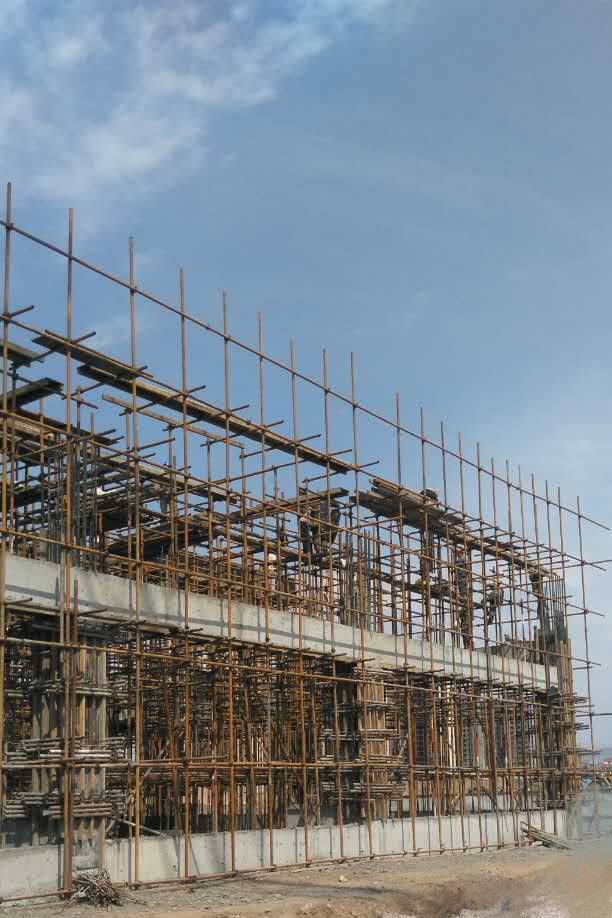

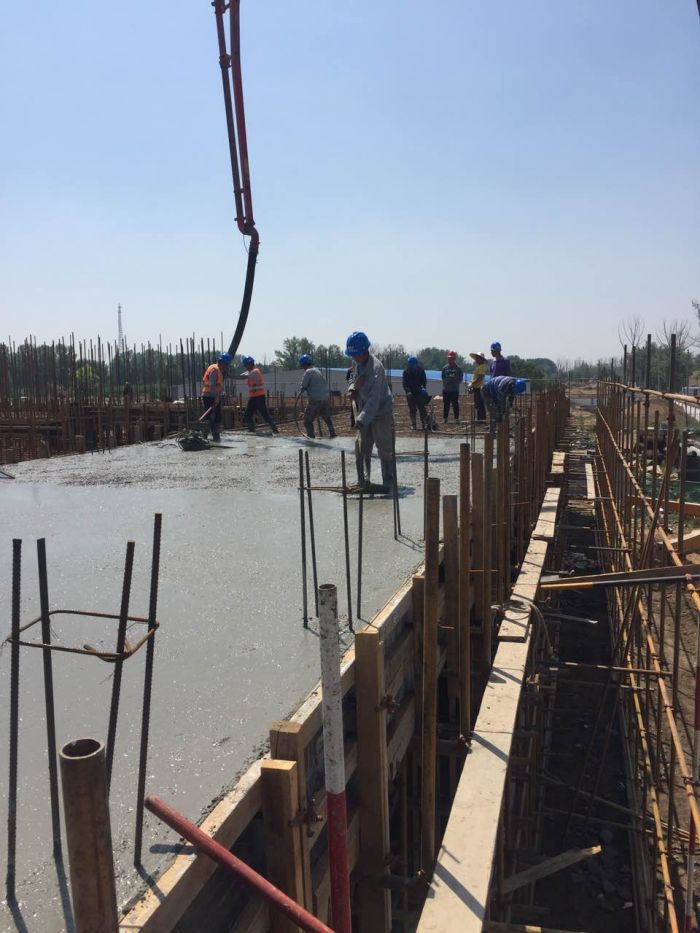

截止到6月18日,和林盛樂到呼市長輸供熱管線辛家營熱源廠中繼泵站已完成4.5米層梁柱的澆筑,正在進行8米層梁柱的綁筋工序,計劃6月28日封頂。

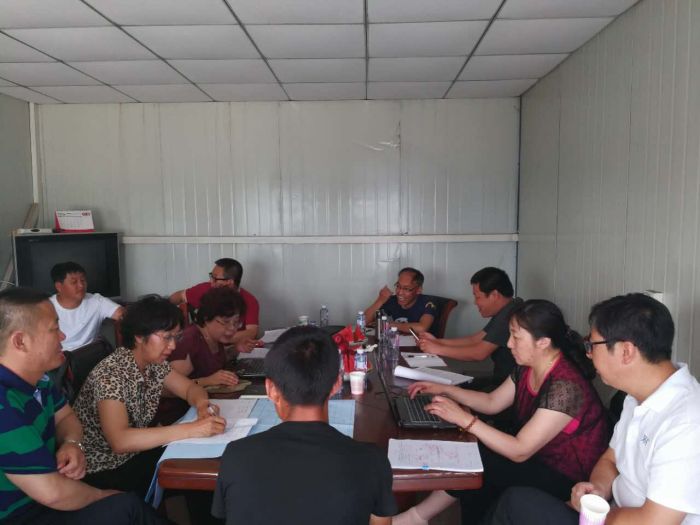

辛家營熱源廠中繼泵站配套供熱管網及熱力站土建工程于2017年3月31日開工,經過20多天的施工,完成了測量放線、基礎開挖、墊層澆筑、基礎及柱鋼筋綁扎等工序。由于受相關手續的影響,4月24日-5月19日期間停工,5月20日繼續開工建設。施工單位克服各種困難,在保證安全和施工質量的前提下,加班加點施工,分公司基建辦及監理單位駐現場人員積極配合,正努力把停工造成的工期滯后搶回來。同時,根據停工天數,調整了施工進度計劃,在確保施工安全和工程質量的前提下,采取一切可能采取的辦法,將損失的工期搶回來,確保中繼泵站按原計劃投入運行。文/于鐵強 圖/李炎
