2020年,城發橋靠分公司夏季檢修技改共有18個項目,主要項目有鍋爐砌筑、鍋爐工藝、噴涂噴焊、風機維修、電機維修、一次網等項目??偼顿Y約861.86萬元。

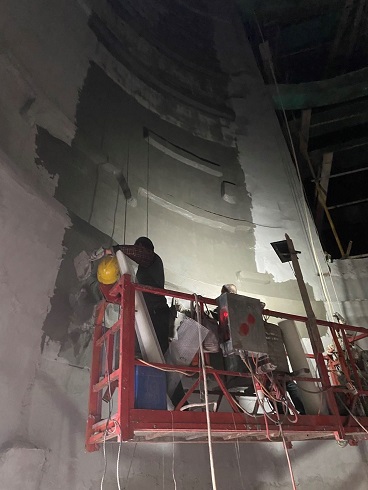

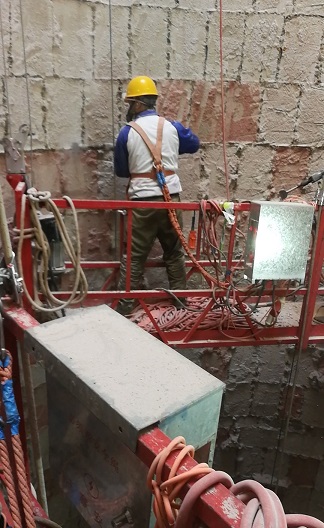

4月份開工的項目有煙囪防腐改造工程,目前已拆除原有煙囪內壁耐酸磚,已完成兩遍聚合物砂漿及一遍環氧砂漿的找平工作,正在等待砂漿完全干燥后開始制作玻璃鱗片防腐,目前已完成總工程量的60%,預計9月底前全部完工。

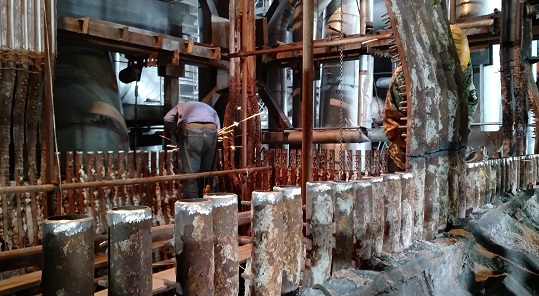

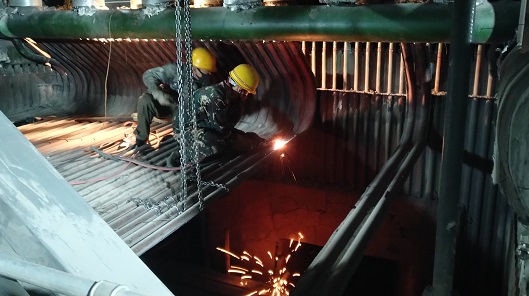

6月份開工的項目有鍋爐工藝工程,目前鍋爐內需要更換部位前期拆除工作已完成,10800根空預器管已到貨,空預器管更換施工正在施工,其他工作按計劃正在有序進行之中。目前已完成總工程量的45%,預計10月初全部完工。

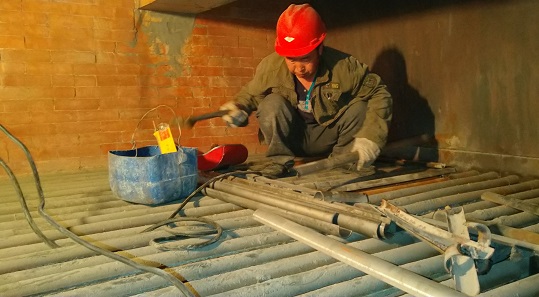

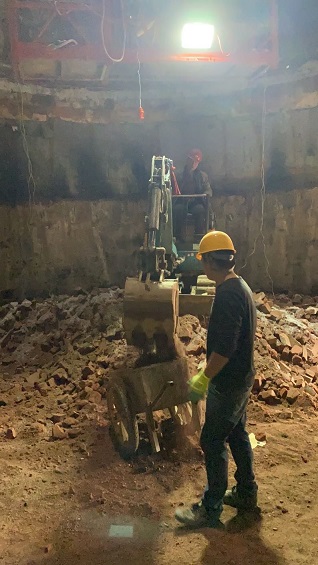

7月份開工的項目有鍋爐砌筑工程,目前鍋爐內需要重新砌筑的部位前期拆除工作已全部完成,10#爐包覆墻省煤器頂部開始澆筑。目前已完成總工程量的40%,預計10月初全部完工;出渣板鏈運輸機更換工程,目前舊板鏈除渣機的拆除工作已全部完成,新的重型板鏈除渣機正在進行安裝前期的準備工作。目前已完成總工程量的40%,預計9月底全部完工;煙氣在線監測設備土建工程施工項目,目前設備基礎已制作完成,鋼結構平臺正在進行立柱的預制,平臺立柱共計9組,已拼接預制完成7組,已完成總工程量的40%,9月初將進行現場吊裝,該工程完工后就可由在線設備廠家進行監測設備的安裝工作,預計10月初全部完工;風機維修工程,目前已完成16臺風機的葉輪動平衡工作、正在進行風機軸承更換,目前已完成總工程量的45%,預計9月中旬全部完工;電機維修工程,目前已完成16臺電機例行檢修、21臺電機例行維護保養,目前已完成總工程量的88%,預計9月中旬全部完工。
此外,二次網改造項目今年計劃改造項目27項,更換管道長度約8121米,項目總投資為528.96萬元。7月份正式開工,截止目前已完成5項,有4項正在施工,已完成總工程量的29%。預計9月20日完工。
